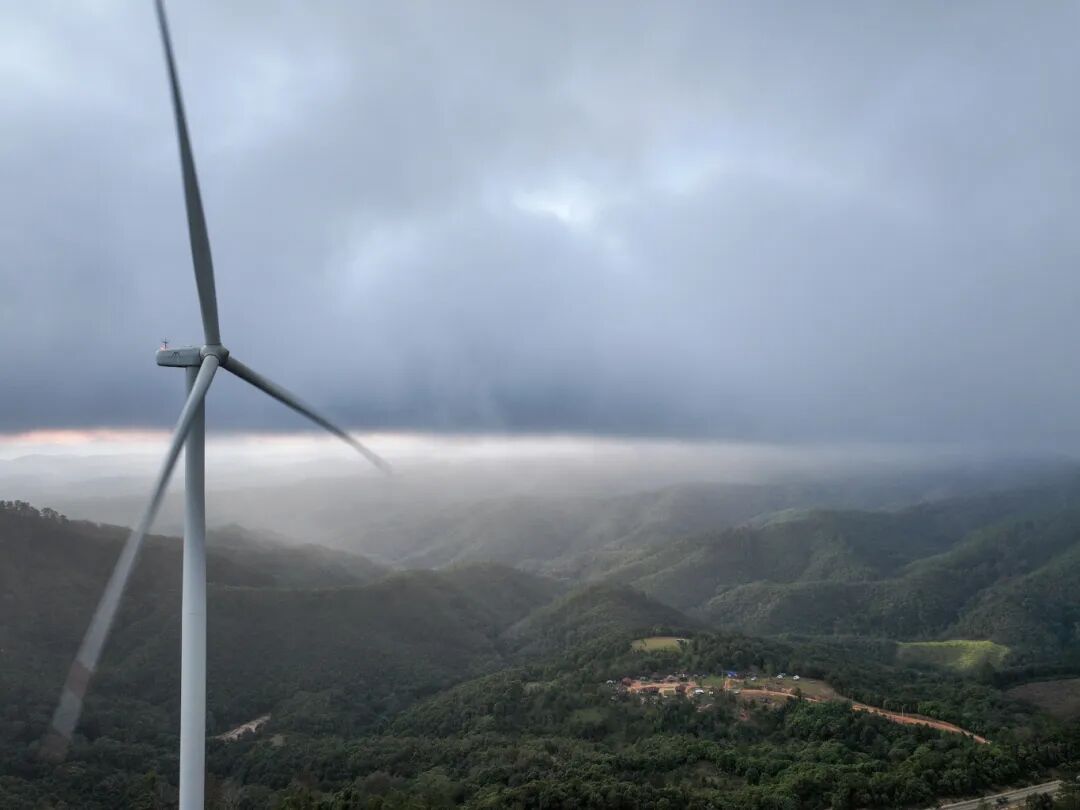

11月28日是一個值得紀念的日子,當地時間下午5時,來自中國、老撾、泰國、越南等多個國家的政府官員齊聚老撾首府萬象,慶祝老撾首個風電項目——孟松600MW風電項目正式實現全容量商業運行。
鮮為人知的是,這個承載著“老撾首個風電項目”“東南亞單體最大風電場”“東南亞能源史上首個跨境輸電新能源項目”等多重光環的工程,從籌備到并網,每一步都走得異常艱難。

雷區密布的施工場區、堪比“魔鬼路線”的設備運輸通道、長達半年的雨季考驗,這背后是中國建設者們,尤其是來自遠景能源有限公司的員工們用智慧與汗水,在這曾走出胡志明小道的崇山峻嶺間,硬生生開辟出一條綠色能源通道。

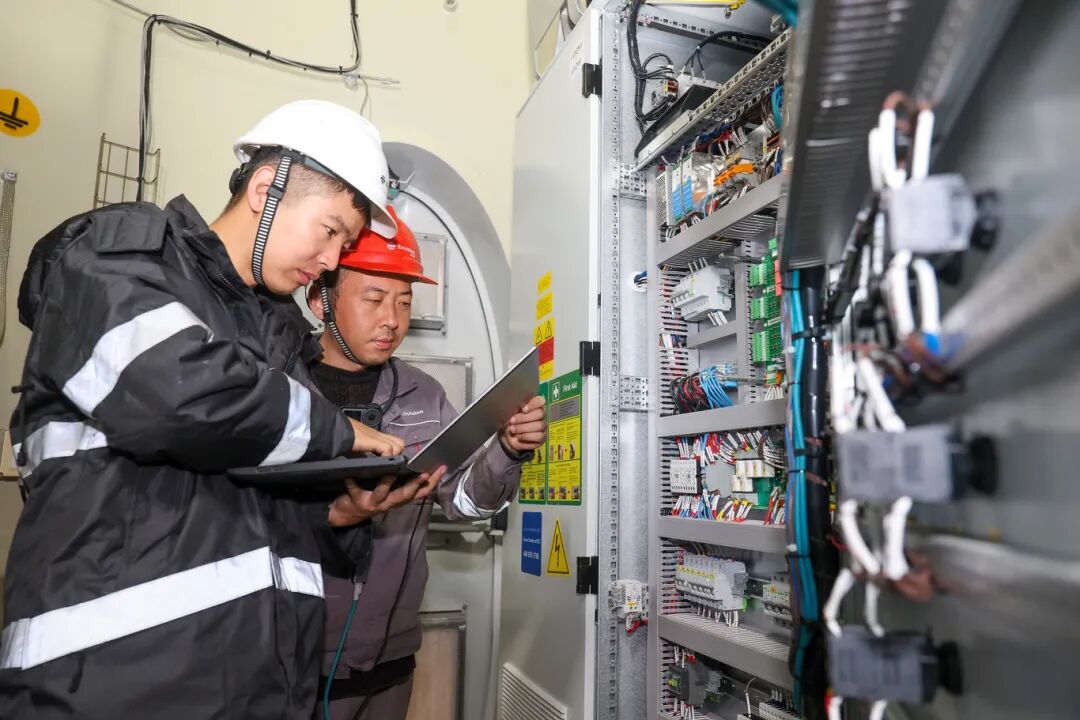

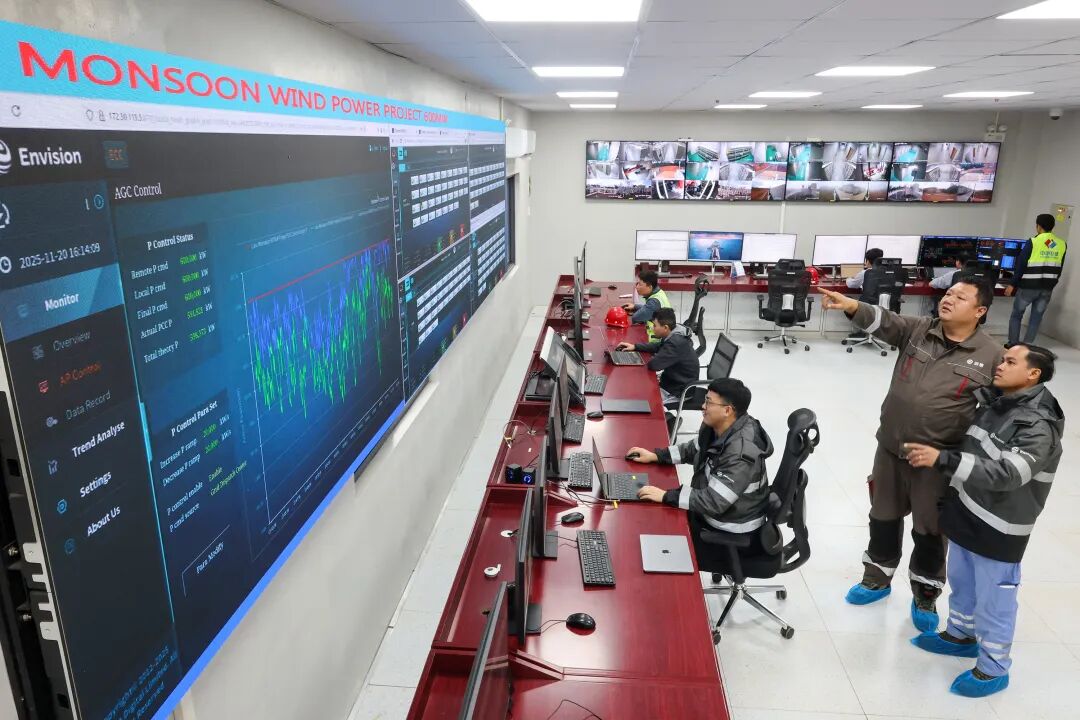

2025年11月20日的午后,老撾塞公省及阿速坡省交界處的大山間又蒙上了一層薄薄的霧氣,在風電項目500KV主升壓站的中控室大屏幕前,中方技術員李龍江正緊盯著當天風機的出電數據。
589.33MW、598.66MW……當天的實時發電功率一直維持在600MW附近,這標志著133臺風機產出的源源不斷的清潔電力正通過跨境輸電線路被送入越南電網。

該項目在2023年3月啟動建設,年發電量約17.2億千瓦時,遠景能源主要負責風機、電網的建設調試和后續運維管理。據測算,項目年發電量預計可滿足約143萬戶越南家庭的一年用電需求。
“我們完成了一項幾乎不可能完成的任務!”遠景能源東南亞助理片區負責人魯國輝難掩內心激動。
復雜的山地環境給項目施工帶來巨大挑戰。由于風電場選址處在戰爭遺留的“雷區”內,進場施工前,專業國際組織排除了1200余顆各類地雷。

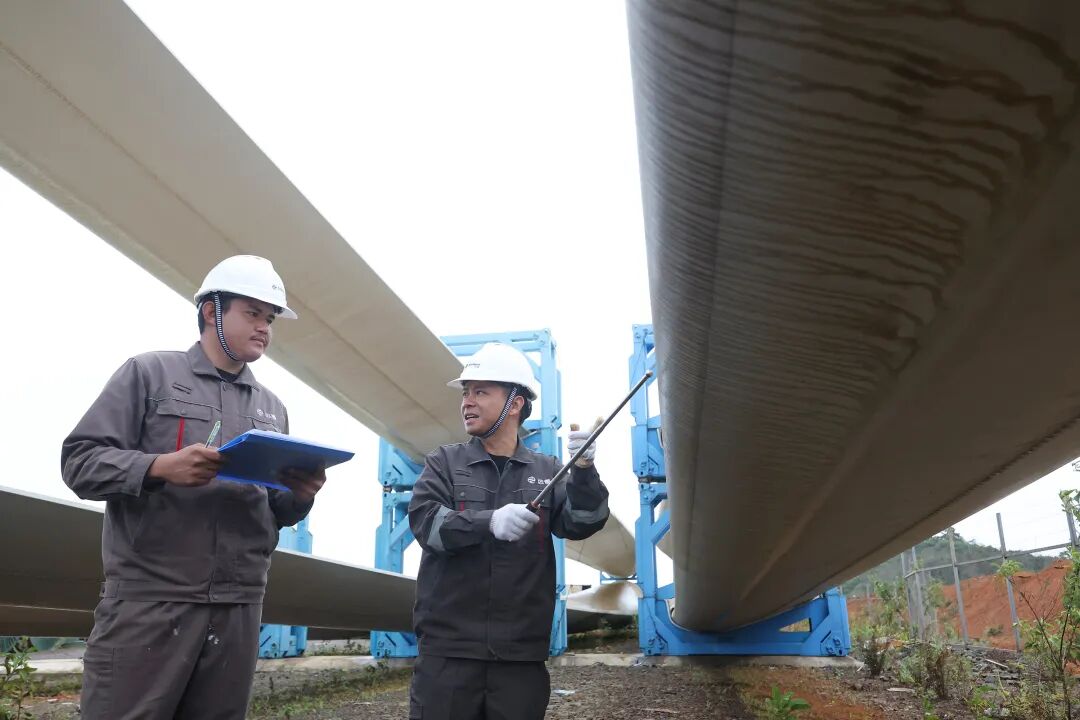

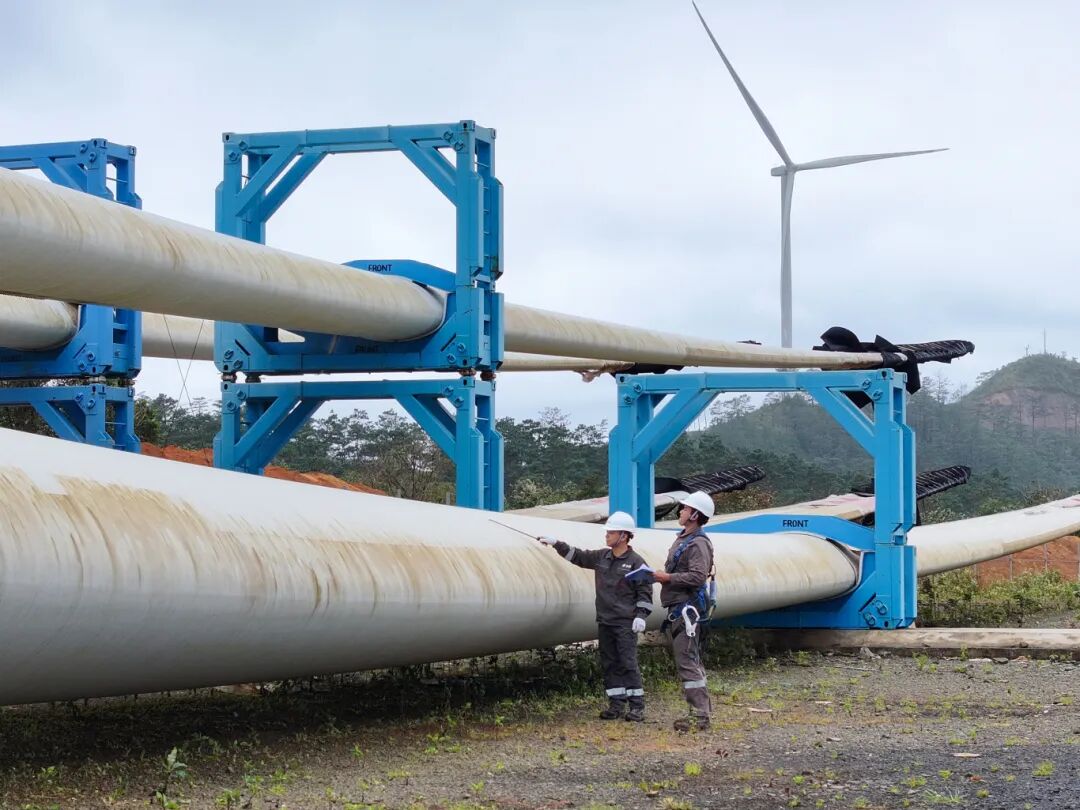

解決了雷區隱患,設備運輸又成了新的“攔路虎”。孟松項目共需133套風機設備,每套設備包含3片長達80多米長的葉片、重達350噸的機艙以及分段式塔筒,這些“大家伙”都需要從江陰的遠景制造基地出發,經海運至泰國春武里的林查班港口,再通過陸路轉運至海拔1200—1700米的各個機位。而其中400多公里山路堪稱“魔鬼路線”,單葉片運輸就像在“刀尖上跳舞”,部分路段坡度超過25度,最危險的是部分臨崖路段,稍有不慎就可能墜入深淵。正是在如此艱險的環境中,項目組將一個個風機設備運到山頂。
如果說雷區和運輸是“看得見的挑戰”,那么老撾的雨季就是“看不見的敵人”。每年5月至10月的雨季長達6個月,而且天氣變化無常,前一秒還是晴空萬里,下一秒就可能大雨傾盆,且降雨量極大。
這時,“無錫智造”的硬核實力成為項目如期投運的關鍵。
依托江陰“制造中樞”,遠景研發中心專門針對東南亞高溫高濕的氣候特點,對風機進行了定制化改造——首創塔筒防雨罩,采用高強度復合材料制作,像給塔筒戴上了一頂“防雨帽”,能有效阻止雨水進入塔筒內部;機艙外部則噴涂了特殊的防腐蝕涂層,可抵御95%以上的濕度侵蝕,確保設備在惡劣環境下穩定運行……這些“獨門絕技”,為風機的安裝和后期運行提供了有力保障。

真正的考驗在今年6月悄然而至。受雨季影響,項目土建施工進度的計劃延誤,導致風機并網測試的開始時間比原計劃推遲了近兩個月。這意味著團隊必須在1個月內完成原本需要2個月才能完成的工作量,時間非常緊迫。
“當時很多人都覺得不可能,但我們沒有退路,只能拼了!”遠景能源孟松風電項目項目經理易蒙在動員會上的一番話,讓項目團隊成員至今記憶猶新。
為了守住工期節點,遠景聯合中國電建等多家參建單位成立了“電網調試作戰室”,實時跟蹤現場執行狀態,并將測試流程精確到分鐘級別。比如,11點前必須完成風場網絡檢測,確保數據傳輸正常;11:45前完成子部件系統聯調,排查設備隱患……一旦遇到卡滯點,大家就會集中力量共同攻關。
就這樣,經過17個晝夜的奮戰,團隊最終提前22天完成了全部133臺風機的并網測試。當越南國家電網傳來“電力輸送正常”的消息時,整個項目現場沸騰了。

從“雷區”到“風場”,從跨境輸電到技術共享,孟松項目的價值,早已超越單一工程范疇。
老撾員工蘇利關的感慨,道出了個中的另一重價值——它不僅是一座能源樞紐,更是一條連接中老兩國的“共贏紐帶”。從人才培養到民生改善,從技術共享到文化交融,項目用“中國溫度”書寫著“共生共榮”的故事。
就業是民生之本。據統計,在項目建設期間,總共提供了1600個職位,其中超過1000個職位由老撾公民擔任,涵蓋了施工、運維、后勤等多個崗位。為了保障當地員工的權益,項目不僅提供高于當地平均水平的薪酬,還為他們繳納社會保險,讓他們享受養老、醫療等保障。
“我們不僅要在老撾建一座風電場,更要為當地培養一批懂技術、會管理的新能源人才,讓風電技術真正在老撾落地生根。”魯國輝說,孟松項目開工之初,遠景就明確將“屬地化人才培養”列為項目建設的核心目標之一。

項目團隊還從中方員工中選拔出經驗豐富的工程師和技術骨干,每人負責1-2名老撾徒弟,開展全方位、手把手教學。
遠景老撾籍員工蘇利關就是在這樣的傳幫帶中成長起來的。他現在還記得,剛入職時他連扳手型號都認不全,中方師傅喬利明沒有不耐煩,而是拿著圖紙,用簡單的英文配合手勢,一點點教他認識風機的各個部件和工作原理。
“技術學會了,就是自己的財富,誰也拿不走。”喬利明的這句話,他一直記在心里。如今的他,不僅能獨立完成風機日常檢修和調試工作,還能帶領新員工開展培訓,成為項目上名副其實的“技術骨干”。

為了讓老撾員工接觸到更先進的技術和理念,項目還每季度選派優秀員工赴中國培訓。去年,王富城就作為優秀員工代表,前往遠景江陰制造基地學習。在那里,他看到了風機從零部件加工到整機裝配的全過程,還參與了智能運維系統的實操培訓,“中國之行讓我大開眼界,也更加堅定了自己在風電行業發展的決心。”
如今,像王富城、蘇利關、蘇山等一批老撾籍員工不僅中文越發流利,還成長為能“獨當一面”的技術員。這些“種子人才”,正成為推動老撾新能源產業發展的重要力量。

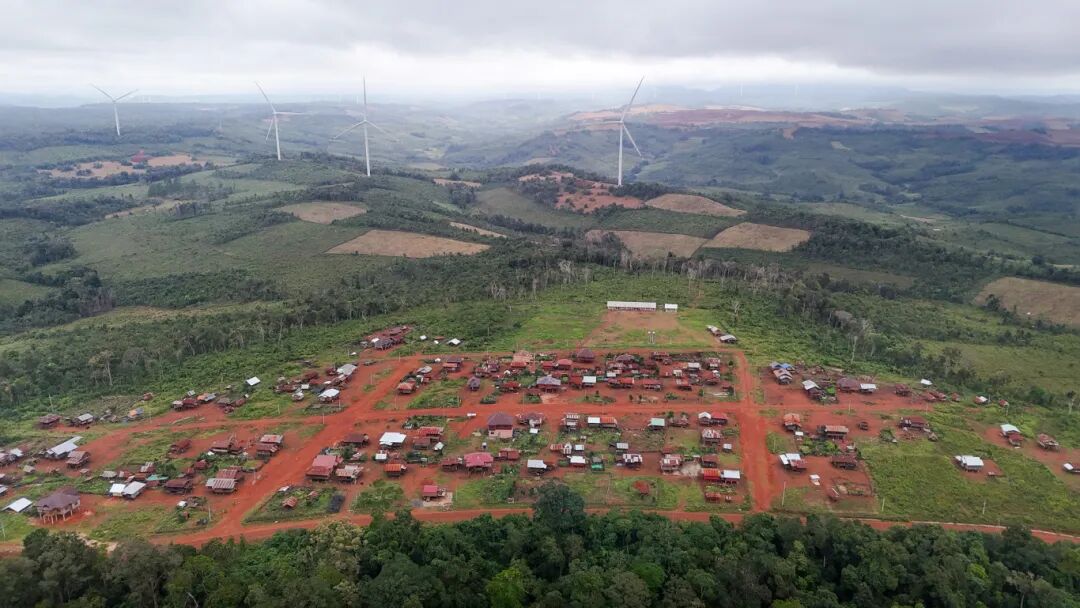

海拔1400米,位于老撾塞貢省達金縣的一處山脊,距離祖國數千里之遙,這里是兩年來所有遠景能源孟松山地風電項目參建人員在老撾的“家”。它緊挨著一處叫向鑾村的村莊,村里除了二十幾戶人家還有一所學校、一間診所。
項目位于曾經的胡志明小道附近,即使過去了半個多世紀,過往戰爭遺留的陰霾仍未完全散去,周邊原始叢林中仍殘留著不少當年的地雷、集束炸彈,就在上個月,距離項目部100米處還引爆了一顆新發現的地雷。
危險不止于此,中方員工周小峰“趁機”展示了6月30日夜巡時拍攝的照片,照片中儼然是一條銀環蛇,在燈光照射下,帶著黑白相間花紋的身體盤踞緊繃,蛇頭高高揚起,仿佛下一秒就要跳起攻擊。
“如果被咬了,怎么辦?”面對問題,周小峰調皮地答道:“那只能嘴里叼著身份證等救援。”
為了防止一些危險“原住民”的騷擾,他們不僅在營地周邊撒上了雄黃粉,配備了不少應急藥物,還在當地人指點下,從山下抱來了小狗,養起了大鵝。

條件艱苦嗎?“肯定和國內不能比,但正是在這樣的環境中,大家更團結,而且公司也特別照顧我們這些遠在異鄉的人。”面對記者的問題,項目部現場負責人王琪、這個來自河北張家口的大漢露出憨厚的笑容。
目前,由于項目已進入后期運維階段,“家”里只有20來號人,但在王琪心里,每一個“家人”都是寶貝:薛帥特別“愛鉆研”,遇事總想著能否用更有效率的方法解決;“千禧寶寶”周小峰則是項目上的開心果;安全經理翁巨洲“愛操心”,哪怕最日常的工具搬運,都會嚴格要求大家“按章辦事”;老撾員工蘇山和丹帕展“干活細”,日常協助管理物料從沒出過錯……
“來時山地荒蕪,去時萬家燈火”——這是遠景孟松項目團隊常說的一句話,也是中國新能源企業踐行“雙碳”目標的生動寫照。

“對于東南亞來說,該項目在助力緩解越南中部地區用電緊張的同時,還同步培育老撾本土新能源產業鏈,加快實現‘東南亞蓄電池’的戰略愿景,為區域能源的互聯互通樹立標桿。”老撾塞公省副省長Bounthavy Nakhoonesith對美好未來滿懷憧憬。

今年4月,中越雙方發布《關于持續深化全面戰略合作伙伴關系、加快構建具有戰略意義的中越命運共同體的聯合聲明》,明確將加強清潔能源、綠色發展等新興領域合作,共同打造安全、穩定的產業鏈供應鏈。時隔數月,這一合作愿景便有了現實樣本。
在11月28日的啟用儀式上,一個重磅消息引發了全場關注——目前老撾孟松二期1000MW風電項目已開展前期地形、地勘等工作。這意味著,這個東南亞最大的風電場將開啟“擴容模式”,為老撾“東南亞蓄電池”戰略注入更強動力。
“遠景的使命是‘為人類的可持續未來解決挑戰’,我們希望通過技術創新和國際合作,讓清潔電力惠及更多國家和地區。”遠景科技集團董事長張雷表示。
從600MW到1600MW,從單一項目到模式輸出,從湄公河流域到全球舞臺,遠景的故事,仍在繼續。
